Modelo de Custo Produtivo

Histórico de revisões

Data Versão Descrição Autor(es)
28/08/2019 0.1 Iniciando o documento João Gabriel
02/09/2019 0.2 Adicionando Histórico de revisões João Gabriel

1. Introdução

O modelo de Custo produtivo aplicado neste projeto será o COCOMO( ou Constructive Cost Model), em que é utilizado para esticar custo e tempo de software, que foi baseado em uma hierarquia de modelos de software. Sendo implementado:

COCOMO Básico (basic): computa esforço para desenvolver o software e seu custo em relação a quantidade de linhas de código.

COCOMO Intermediário (Intermediate): computa o esforço e o custo de desenvolvimento considerando uma estimativa do tamanho do programa e um conjunto de direcionadores de custo (avaliações subjetivas do produto, do hardware, do pessoal e dos atributos do projeto).

COCOMO Detalhado (Detailed): incorpora as características do COCOMO Intermediário, e além disso inclui uma avaliação do impacto dos direcionadores de custo sobre cada etapa do desenvolvimento

O projeto possuindo características da classe de Modo Semidestacado, onde o mesmo é um projeto intermediário, além da equipe ser formada por desenvolvedores com níveis de experiência mista. Sendo assim, será aplicada o COCOMO Intermediário.

2. Modelo de Custo Produtivo Intermediário

Por se tratar de ser um refinamento do modelo COCOMO Básico, o modelo COCOMO intermediário será utilizado neste projeto, levando em contas os multiplicadores de esforço de cada direcionador indicado nas tabelas abaixo chegaremos a uma estimativa de esforço e tempo.

No modelo de Custo Produtivo Intermediário, é ampliado o COCOMO Básico com a finalidade de levar em consideração um conjunto de atributos direcionadores do custo que são agrupados em quatro categorias, sendo elas:

1.Atributos do produto

  • confiabilidade exigida do software;
  • tamanho do banco de dados;
  • complexidade do produto;

2. Atributos do hardware

  • restrições ao tempo de execução;
  • restrições de memórias;
  • volatilidade do ambiente de máquina virtual;
  • tempo de turnarounde(tempo para completar o ciclo) exigido.

3. Atributos de pessoal

  • capacidade do analista
  • experiência em aplicações
  • capacidade do programador
  • experiência em maquina virtual
  • experiência com a linguagem de programação

4. Atributos de projeto

  • uso de práticas modernas de programação
  • uso de ferramentas de software
  • cronograma exigido no desenvolvimento

Cada atributo deve ser classificado de acordo com a tabela a seguir. Onde a partir da mesma determina-se o Multiplicador do Esforço, onde o produto de todos os multiplicadores de esforço é chamado de Fator de ajustamento do Esforço (PRESSMAN, 1995).

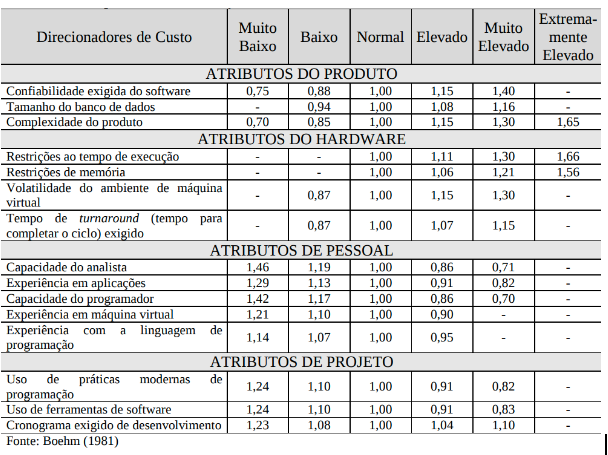

DirecionadoresdeCustoCOCOMO

Usa-se a equação a seguir no modelo COCOMO Intermediário para a estimativa de esforço:

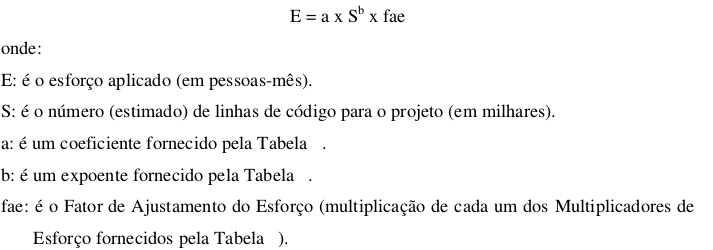

EstimativadeEsforçoCOCOMO

Para Boehm (1981) os valores do coeficiente “a” e do expoente “b” do modelo COCOMO Intermediário são apresentados na tabela a seguir:

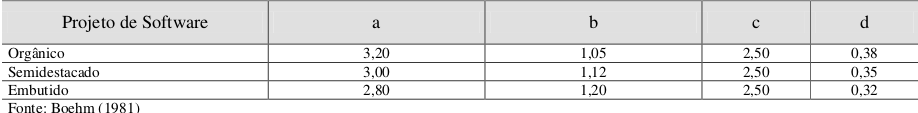

CoeficientesCOCOMO

Cálculo da estimativa de tempo (MÊS)

O cálculo para estimativa de tempo utiliza a seguinte equação:

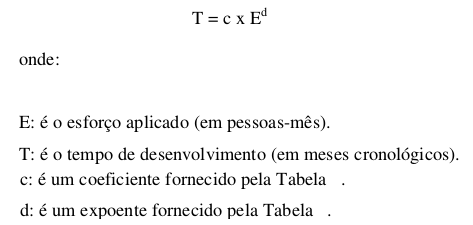

EstimativaTempoCOCOMO

3. Resultados

Estimativa de Tamanho

Levando em conta que a média de Linhas de Codigo produzidas durante a matéria gira em torno de 4000 linhas, e este projeta assemelha-se a projetos já executados, levaremos em conta que serão feitas 4000 linhas de codigo (LoC)

S = 4500 LoC ou S =4,5kLoC

Estimativa de Esforço

Para se calcular a estimativa de esforço é necessário a estimativa de tamanho e substituir na seguinte formula:

E = a * S^b * fae Logo teremos:

E = 3 * 4^1,12 * 0,89

E= 11,76 pessoas/mês

Estimativa de tempo

T = c * E^d T = 2,5 * 11,76 ^0,35 T = 5,92 meses

4. Referências

[1] Meller, Maristela Corrêa. Modelos Para Estimar Custos De Software: Estudo Comparativo Com Softwares De Pequeno Porte. 2002.
